为进一步巩固提升6#窑系统运行质量,为顺利完成15下半年生产目标任务打下基础,2015年8月11日起,枞阳海螺公司开展了为期7天的6#窑计划检修工作,8月19日10:28分,6#窑顺利投料运行,标志着检修任务圆满完成。
此次检修时间短、任务重,加之天气炎热,全体参检人员不怕苦累,克服恶劣环境因素,连续奋战在检修现场,顺利完成了:回转窑二档轮带浮动板调整、6511回转窑更换耐火砖27余米、原料磨磨盘衬板堆焊、原料磨刮板更换、窑头窑尾电收尘检修等重要项目。

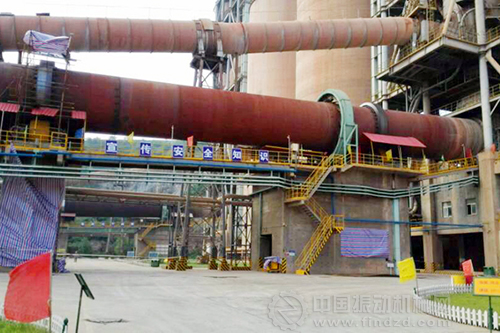

6#窑检修现场
为保证检修安全、质量、进度全面受控,公司运筹帷幄、精心策划,扎实推进检修工作。
一是详列检修计划,明确检修重点,分解检修目标,分厂于检修前组织召开了6#窑计划检修动员会,就高温天气作业安全注意事项、检修六落实工作、需协调的问题和专业检修工作的重点、难点及注意事项、检修后勤保障工作安排等情况进行宣贯和布置。
二是树彩旗,立展板,挂横幅,营造检修气氛,强化检修人员安全意识和责任意识,时刻保安全、重质量。针对本次检修中交叉作业多,吊装作业多,公司成立了检修安全督察小组,跟踪指导检修现场安全操作,对检修现场“三违”行为及时制止,督促检查防暑药品服用情况,并指导安全操作,检修期间未发生安全事故。
三是强化检修项目实施过程,检修前期分厂有效落实检修方案,项目实施过程中专业管理人员跟踪指导,并对实施效果进行跟踪验证,保证检修项目的有效落实。
四是成立了以公司领导为指挥的检修指挥部,下设工艺专业组、机械专业组、电气专业组、安全环保组、后勤保障组和物资保供组,加强对检修工作的领导和组织,对检修作业项目实施情况进行跟踪、监督,确保各项目按质按量稳步推进,检修指挥部每天组织召开检修协调会,各专业及外委单位汇报检修进展情况,对检修过程中遇到的相关问题,会上进行协调解决,提高检修工作效率。

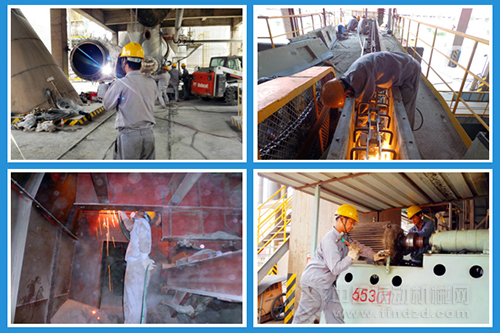

现场检修作业

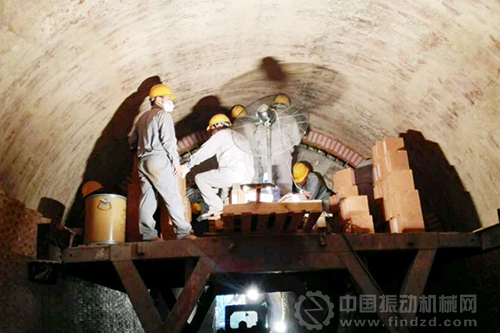

窑内耐火砖更换
检修结束后,由生产处详细编制系统设备检查试机确认OK表,并由专业管理人员进行检查验收、会签确认,确保检修质量。公司特别成立了以公司领导为总指挥的“6#窑检修后72小时保驾方案”,要求相关人员严格落实方案的要求,尽职尽责确保生产稳定。
截至目前,6#窑系统运行工况平稳,各参数、指标控制均在正常有效范围内。
